Первый зампремьера Роман Скляр посетил в Алматы ТЭЦ-2 и ТЭЦ-3. Неделей ранее ему это поручение дал Олжас Бектенов. Вместе со Скляром на объекты выехал и аким мегаполиса Дархан Сатыбалды, передаёт SHYNDYK.KZ.
Модернизацией ТЭЦ-2, связанной с её переводом на газ, занимается консорциум компаний из Китая. Строительные работы стартовали в 2024 году, завершение запланировано на 2026 год.
“Проект предусматривает создание современной газовой станции с тепловой мощностью до 952 Гкал/час и электрической мощностью до 600 МВт. Основной целью модернизации является снижение выбросов загрязняющих веществ в атмосферу без снижения надежности энергоснабжения города.

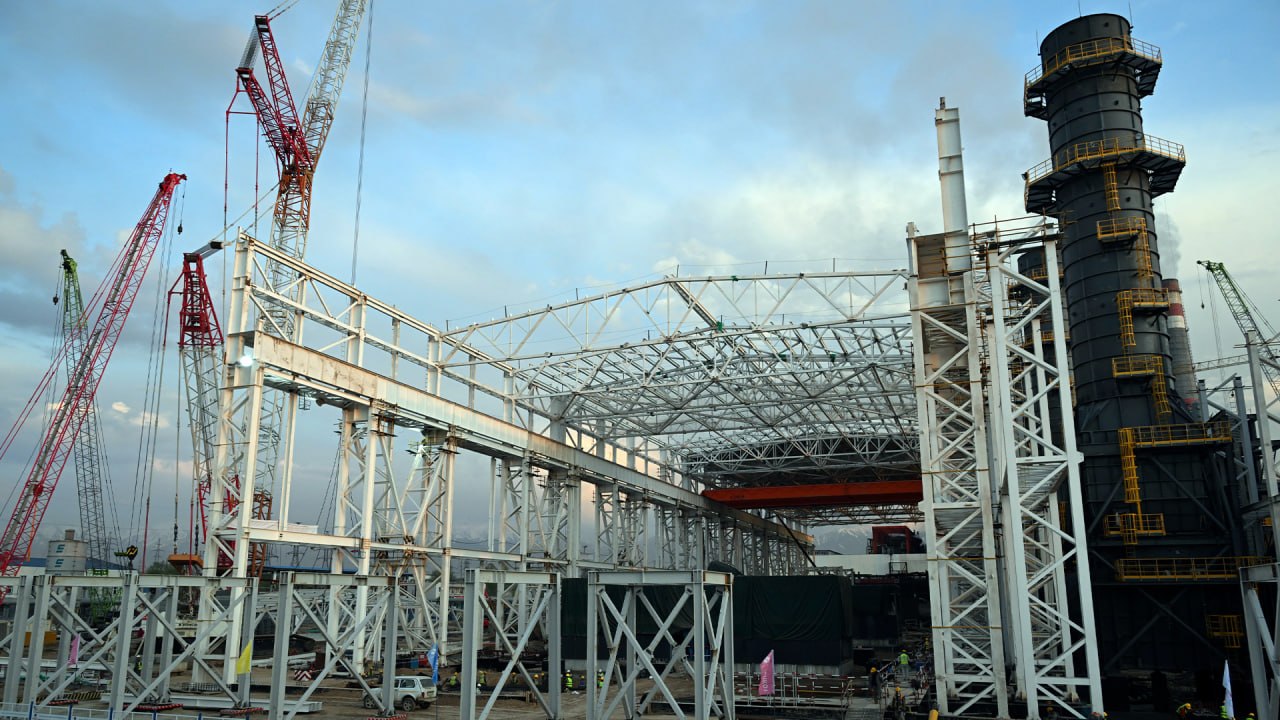

В настоящее время поставка основного и вспомогательного оборудования выполнена на 99%. Завершена установка трех газотурбинных установок и генераторов, а также четырех водогрейных котлов. Ведется монтаж котлов-утилизаторов”, – сообщили в пресс-службе Правительства РК.

Завершено строительство вспомогательной инфраструктуры и дорог. Общая готовность строительно-монтажных работ на ключевых объектах составляет около 55%.
Роман Скляр поручил обеспечить соблюдение установленных сроков реализации проекта, усилить контроль за качеством строительно-монтажных работ и своевременной поставкой оборудования, а также принять необходимые меры для ввода объекта в эксплуатацию в текущем году.
“В рамках рабочей поездки также рассмотрен ход реконструкции ТЭЦ-3, расположенной в Илийском районе Алматинской области. Станция функционирует в составе АО «Алматинские электрические станции» с 2007 года. Проектом предусмотрена реконструкция с строительством парогазовой установки мощностью не менее 450 МВт и заменой изношенного оборудования. Подрядчиком выступает консорциум казахстанских компаний.

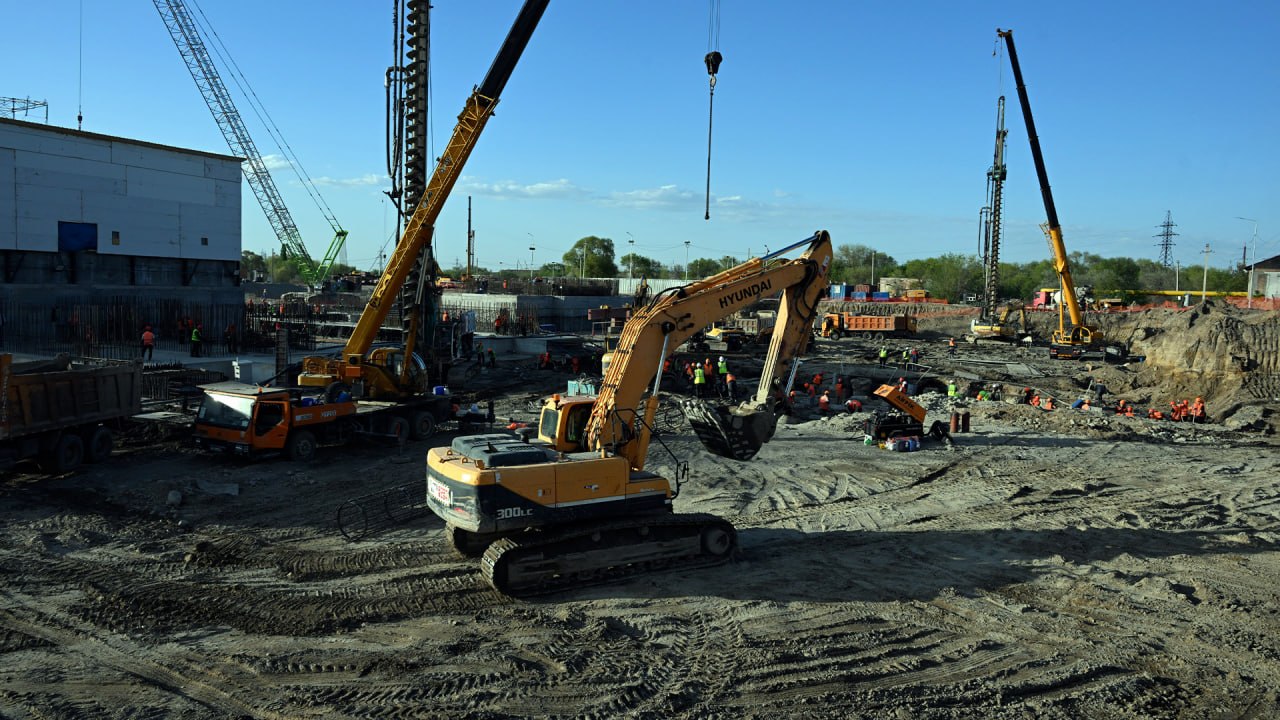

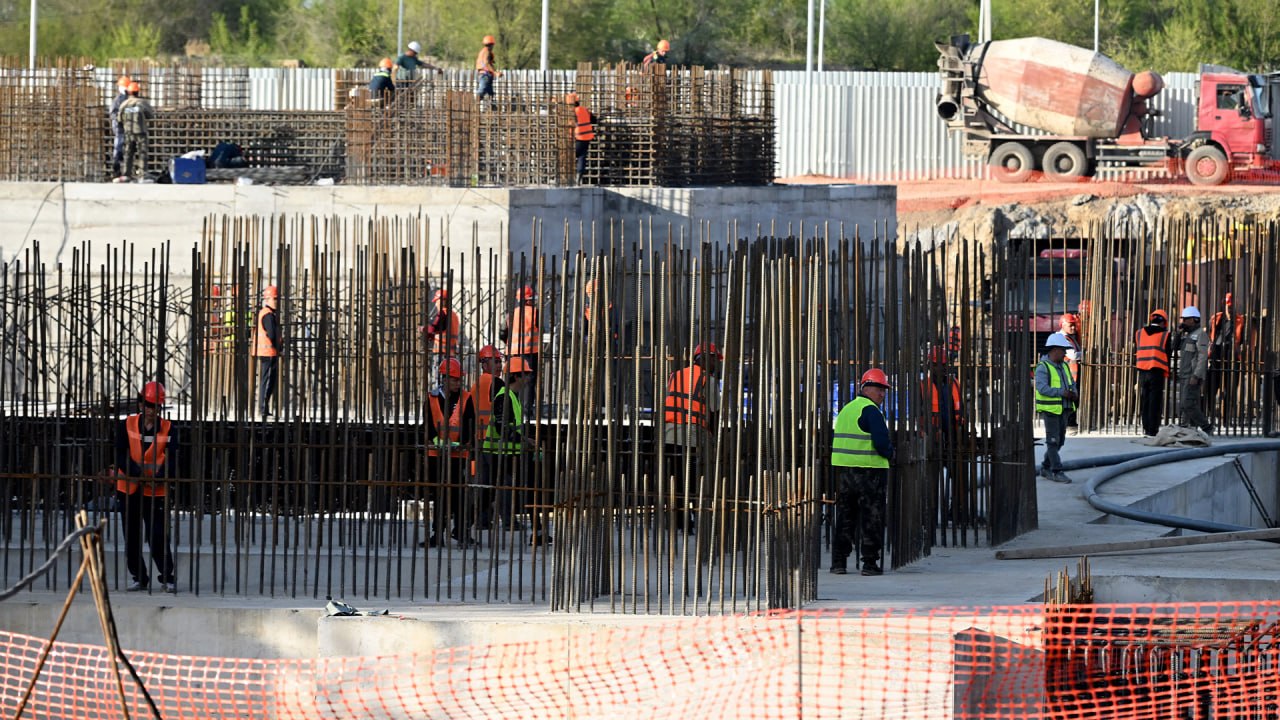

В настоящее время завершены инженерно-изыскательские и земляные работы, ведется устройство свайного поля и строительство ключевых объектов инфраструктуры. Первый комплект газотурбинной установки уже установлен на фундамент, продолжаются работы по монтажу оборудования и строительству энергетических объектов”, – добавили в правительстве.


По ТЭЦ-3 Роман Скляр поручил ускорить темпы строительно-монтажных работ, координации всех участников проекта и обеспечению своевременного завершения ключевых этапов строительства.

Напомним, ранее именно низкие темпы работы вызвали критику Олжаса Бектенова.
